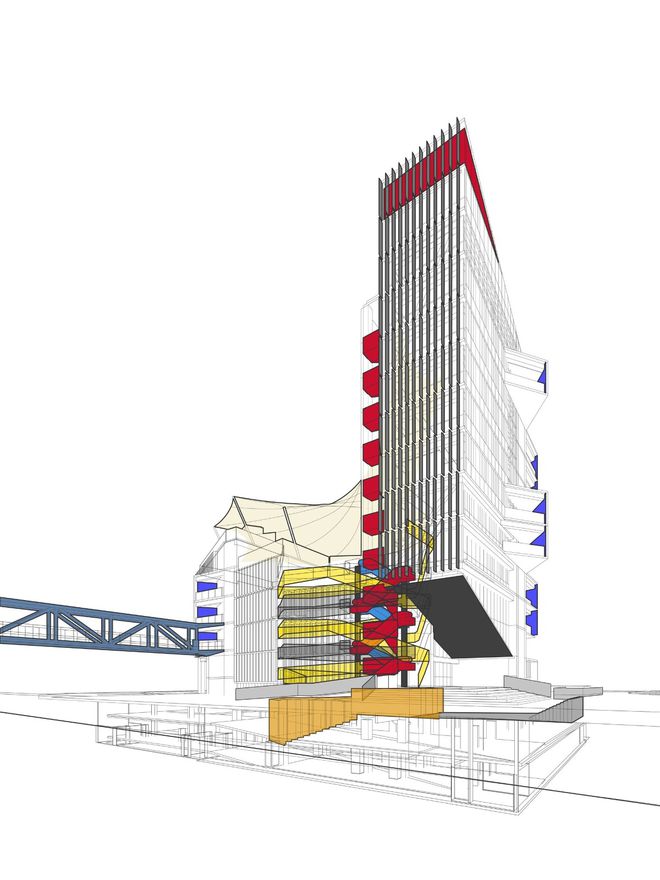

bim工程師吃香嗎,bim工程師樓梯
一、裝飾施工BIM技術應用點
1.前期策劃
1.1 施工模擬:
三維模型及點云數據能夠很清晰的反應施工細節和現場情況。我們通過這項技術,預先解決大部分的施工問題,大幅降低后期的返工率和由錯誤引起的設計變更,并將施工策劃的深度提升至下單圖水平,策劃的成果直接用于材料下單,不但提升了施工精度,也改變了傳統的流水施工模式,將工期大大縮短,是目前我們運用BIM技術的核心內容。
某商場項目模擬中庭鋁板安裝,下單鋁板無一返工
基于BIM技術的施工策劃改變了傳統的施工流程
1.2 碰撞檢查:
設計模型與現場數據進行碰撞比對,提前發現施工不合理的部位。
某酒店電梯廳管道與裝飾面層碰撞
1.3 管線綜合:
裝飾施工與機電位置“打架”的問題是工地協調的頑疾,在未施工前先根據所要施工的圖紙利用BIM技術進行圖紙“預裝配”,直觀的把設計圖紙上的問題全部暴露出來,讓施工過程有條不紊。
某酒店標準間水電綜合
1.4 與3D打印結合
將虛擬的BIM模型打印成按比例縮小后的實體模型,為業主和設計師展示最直觀的效果和建議。
某樂園拱門3D打印成果
某影劇院打印模型
1.5 工程量計算
基于BIM模型的算量方式精準可控,很少出現少算、漏算等情況,但裝飾面層的造型多樣、復雜,算量工作與其他專業相比難度較大,目前也沒有很好的軟件解決方案。我們針對不同BIM應用的項目研發出全模型算量、局部模型算量、點云模型算量等不同的BIM算量技術,彌補傳統算量的不足。
某樣板房項目模型整體導出的工程量清單
某項目中庭鋁板模型導出局部材料工程量清單
2.現場管理
2.1 場地臨設布置:
進場前期利用BIM模型對現場進行臨設布置,能夠準確模擬現場,便于安全交底,還可以根據三維模型快速導出臨時設施工程量。
某項目逃生路線圖設計
2.2 施工界面劃分、現場協調:
利用三維模型對施工界面進行劃分、現場協調,更加直觀合理,避免施工糾紛。
幕墻邊設備帶及窗簾盒處施工界面劃分更加直觀
圖例:
1.裝飾施工(隱蔽支架)
2.安裝單位施工(隱蔽支架)
3.窗簾與裝飾施工交接面,協調好施工順序
4.安裝單位負責(靜壓箱安裝)
5.裝飾異形鋁板安裝,風口安裝
2.3 三維放線:
有別于傳統的平面放線,通過全站儀進行現場三維空間取點放點,精確的將CAD或三維模型中的點位坐標與施工現場的位置進行轉換。全站儀放線精準度高,工作面積廣,根本上解決了圖紙與現場尺寸的匹配問題(精確到mm級),對于高大空間及復雜造型空間有很好的應用。
利用三維定點技術,直接在施工前期定位出中庭攔河鋁板的完成面線,為后期面層安裝提供準確依據
#p#分頁標題#e#
2.4 主材下單
通過數字化施工策劃,生成高精度的電子文檔直接交付廠家下單,取代現場測量或制作模板等傳統下單方式,實現下單過程數字化。后期配合全站儀定點等技術進行放線和安裝定位。
某商場項目BIM下單模型,直接交付廠家下單
2.5 現場手控漫游:
在施工現場用iPad代替紙質圖紙,跟隨現場的腳步進行同步漫游,隨時查看構件的詳細信息,測量尺寸等,比紙質圖紙的信息更加全面方便。
某辦公樓室內漫游
2.6 質量檢測:
借助BIM技術對施工質量進行檢測,有著傳統靠尺、水平尺等局部人工檢測的手段不可比擬的優勢,其檢測結果更加全面、客觀。同時,復雜圖形精確定位技術的成熟,使得設計美觀有了控制手段以及檢驗標準。
某醫院地坪質量檢測
3.產品化生產
3.1 預制加工 :
通過BIM模型可以獲得更加的精確施工尺寸和更加詳細的施工細節。將施工對象進行分解,導出每個構件的尺寸進行后場批量加工。
某工程水電線管預制加工
3.2 二維碼標簽 :
通過二維碼記錄下主要施工構件的信息,包括采購、倉儲、運輸、加工、組裝、進場、現場管理、安裝等,由掃碼槍將產品狀態關聯到BIM模型上,方便管理。
某項目GRG產品二維碼和質量條形碼,通過掃碼可清楚反應產品的廠家、安裝位置和質量狀態等信息
3.3 與數控加工機床的結合 :
將BIM模型中構件的精確尺寸信息提供給數控機床等加工設備,實現自動化加工。
某項目中庭攔河模型導入數控機床,制作模具
二、裝飾BIM技術應用工程項目
1.南京青奧中心
青奧中心是裝飾行業首次使用“三維數字化施工技術”的項目,該技術獲得了中國裝飾協會“2014年度十大科技創新獎”。通過三維掃描、逆向建模等技術解決了圖紙與現場尺寸不匹配的問題,將大空間異型構件的下單尺寸、質量偏差控制在毫米級別,極大的保證了施工效果。
犀牛模型
完工效果
2.上海中心大廈
在本項目的施工策劃階段,我們將每個標準層的標準化構件如架空地板、輕鋼龍骨吊頂等進行分類、整合,利用其模塊化和參數化特點簡化了大部分區域的建模工作,并配合施工管理進行單元化定制和工廠加工,提升了裝飾施工的工業化生產率。
辦公區域模塊化示意圖
3.新疆人民會堂改造工程
項目部在不到半年時間內高質量完成會堂的拆改工作,歸功于基于BIM技術的精準施工策劃和各專業的高效配合。
利用點云數據詳細記錄設施情況,為業主提供第一手資料
利用BIM模型結合現場情況精準策劃
管線綜合,體現以裝飾為中心的協調能力
完工效果
4.北京104大廈
大廈中的“魔豆”造型是整個建筑的亮點,體現了設計師“無限成長”的創意。而在施工前期,設計方只提供了設計概念圖以及平立剖少量圖紙, 并且存在施工圖與現場嚴重不符的現象。項目部利用BIM手段對樓梯造型進行建模處理,結合三維掃描數據進行前期策劃,將深化、下單、安裝、質量驗收等工作一氣呵成,不但保證品質,也將工期大大縮短。

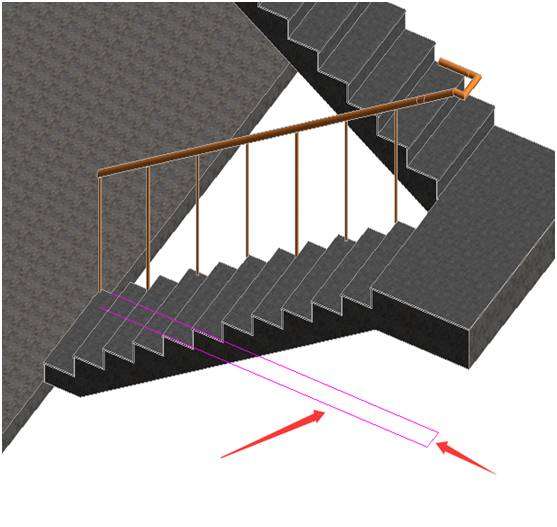

北京104大廈“魔豆”樓梯
三、結語
通過幾年來不斷積累的實踐經驗和努力探索,我們逐漸形成了一套較為完善的裝飾BIM施工體系為工程項目服務。在業主主導BIM使用的同時,我們積極自主地在項目中使用BIM技術,并切實感受到了此項技術帶來的品質和效益的提升,這也讓我們裝飾企業更加堅定了使用BIM的決心和方向。
