住建部37號令及31號文 | 危大工程檢查要點干貨匯總!
來源:中建二局、豆丁施工、住建部官網
本文目錄:

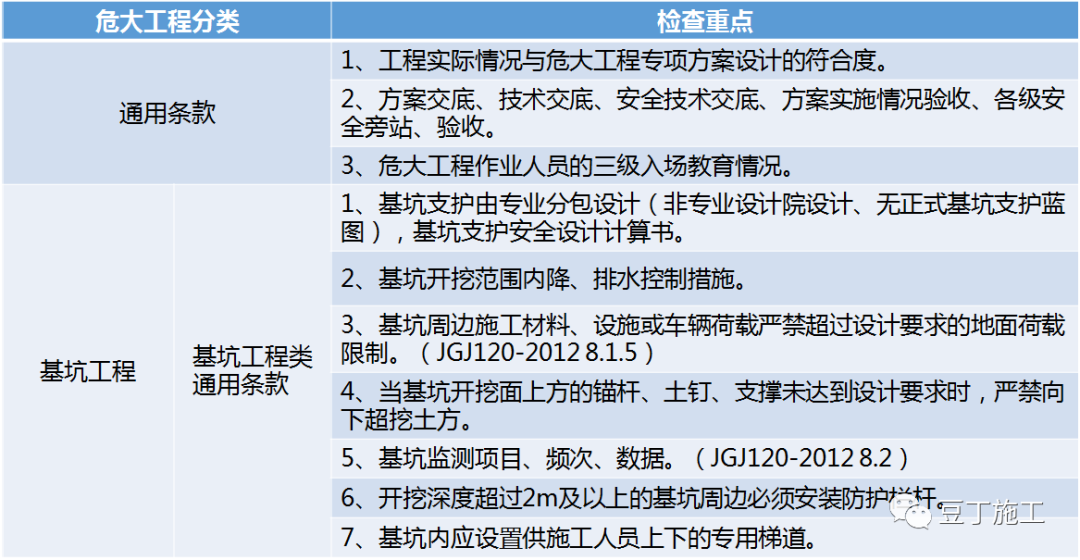

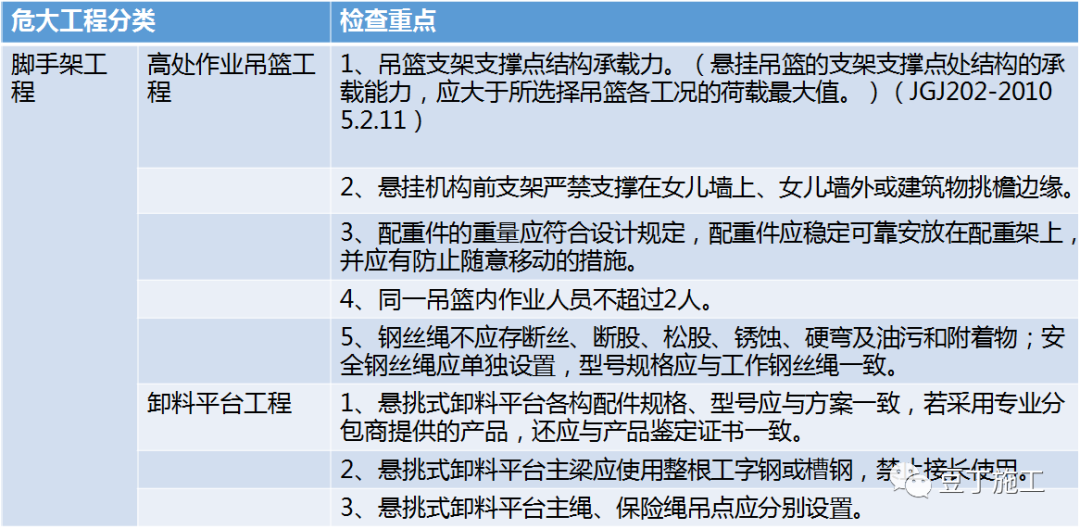

1、常規危大工程檢查要點
2、基坑類現場實施問題
3、模板支撐類現場實施問題
4、腳手架類現場實施問題
5、爬架類現場實施問題
6、塔吊附著現場實施問題

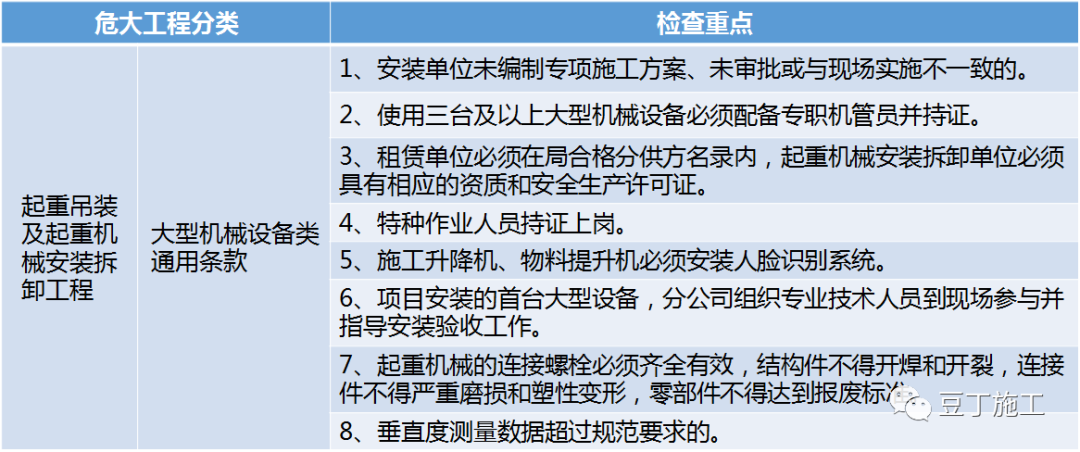

7、視頻

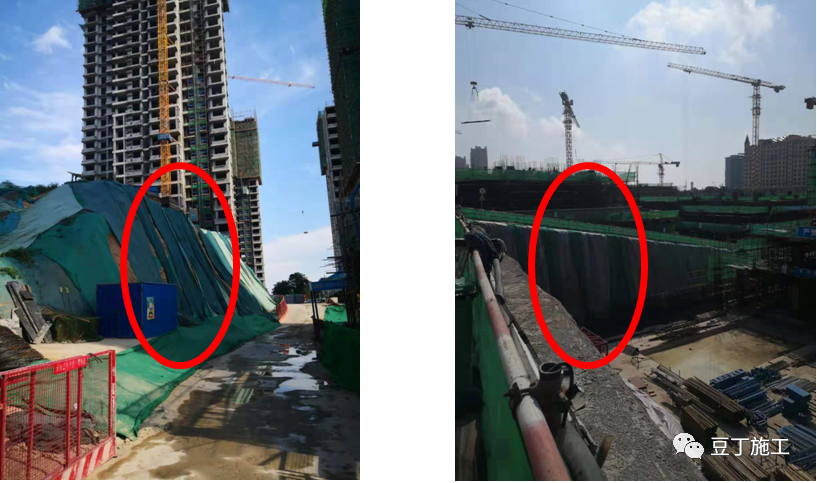

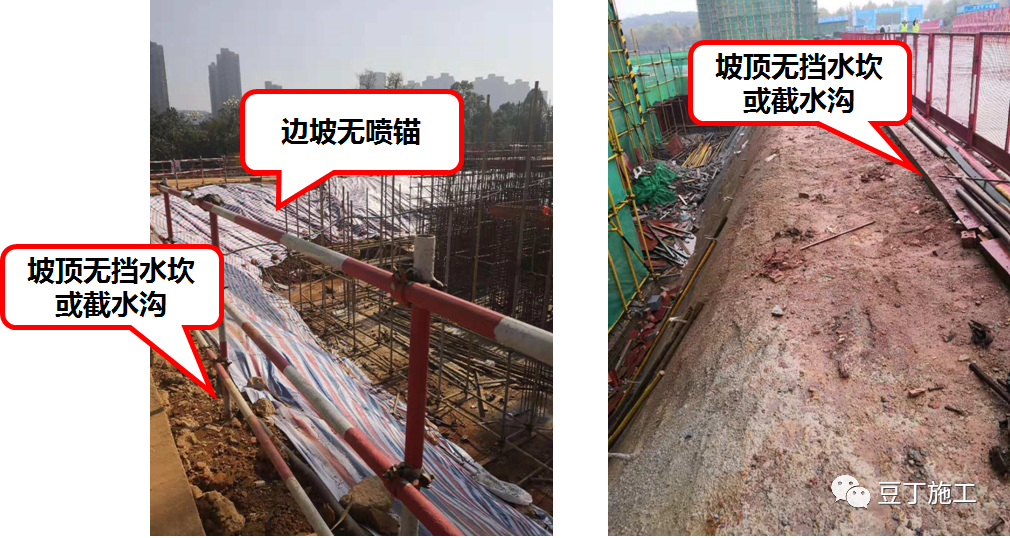

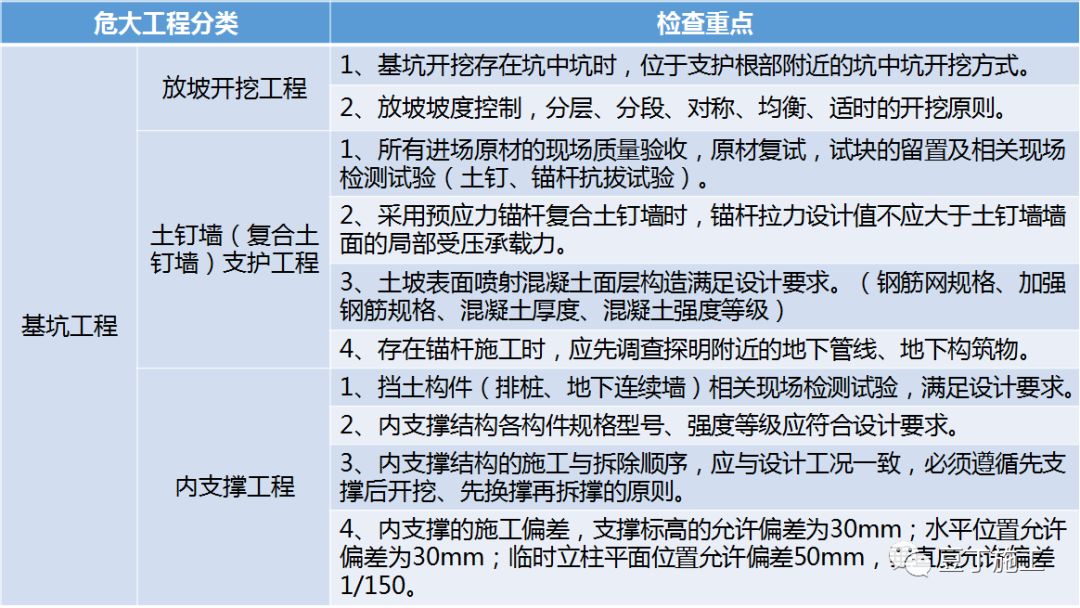

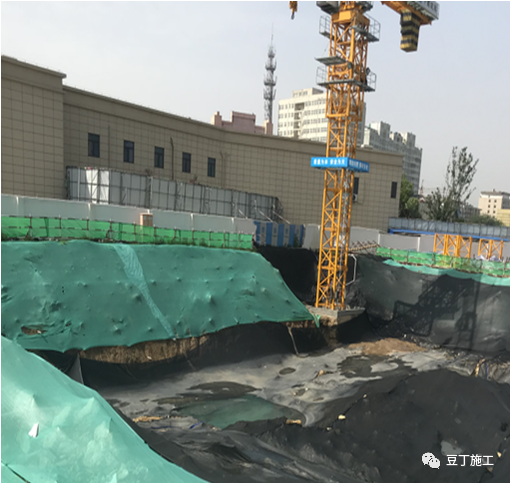

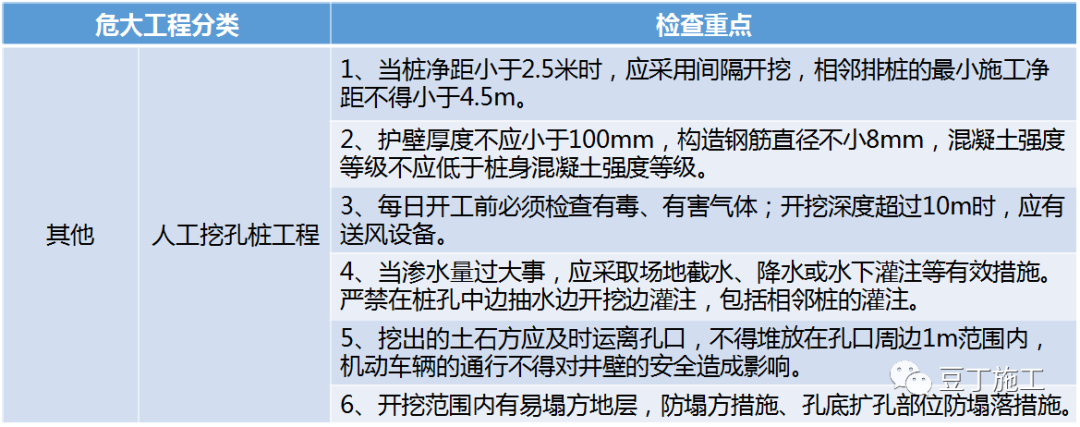

危大基坑未按設計圖紙進行噴錨施工,或超危基坑未按設計圖紙進行有效放坡,基坑周邊均有施工道路或建筑物等,項目匯報原因?yàn)榧字阜职驁?chǎng)地道路、高壓線等影響,項目未取得設計或業主同意擅自進行變更,雨季來臨,未形成有效的降排水措施,存在安全風險。
基坑邊坡?lián)跛⑴潘驀婂^不到位。

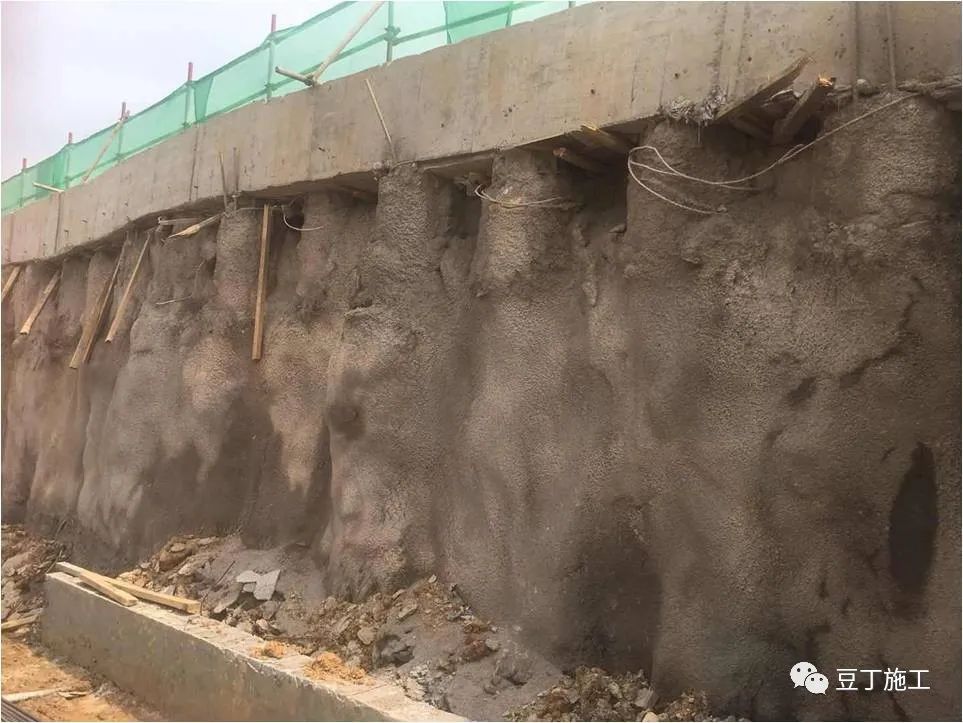

基坑支護施工不到位,支護樁大小不一,樁上部鋼筋未錨入冠梁,冠梁施工不到位,高度參差不齊。
堆土場、下坑坡道等臨時邊坡管理缺失,支護措施遺漏,造成重大安全隱患。

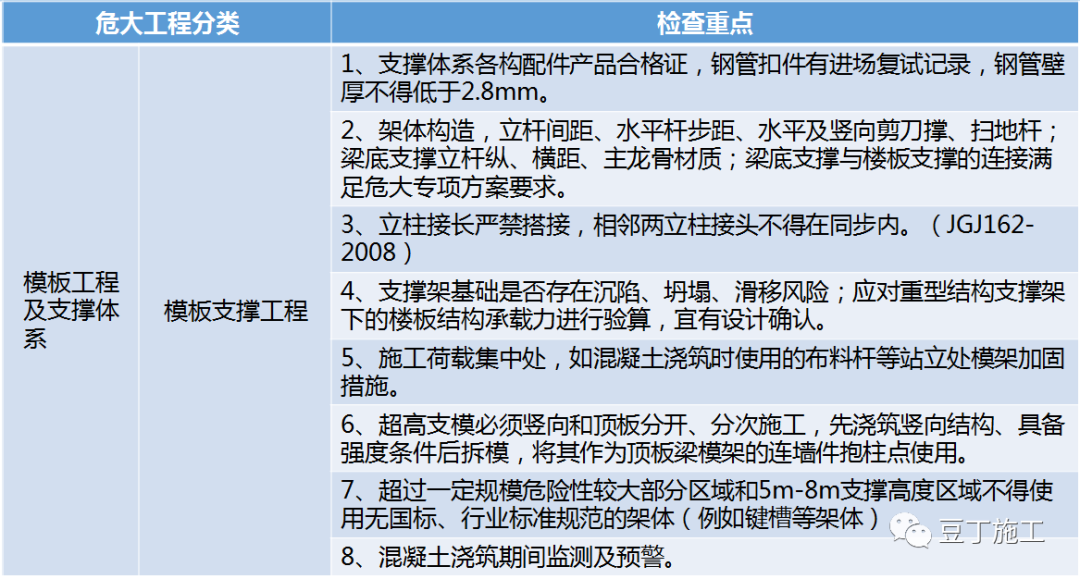

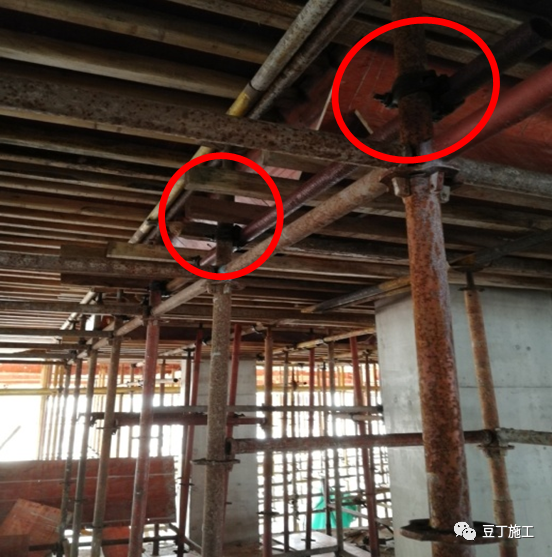

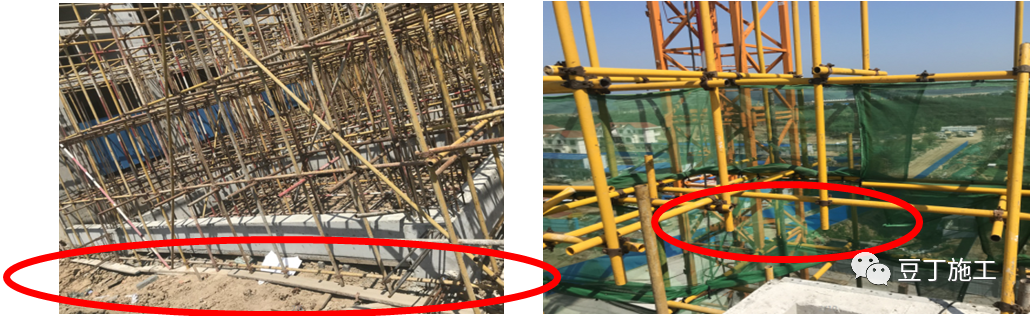

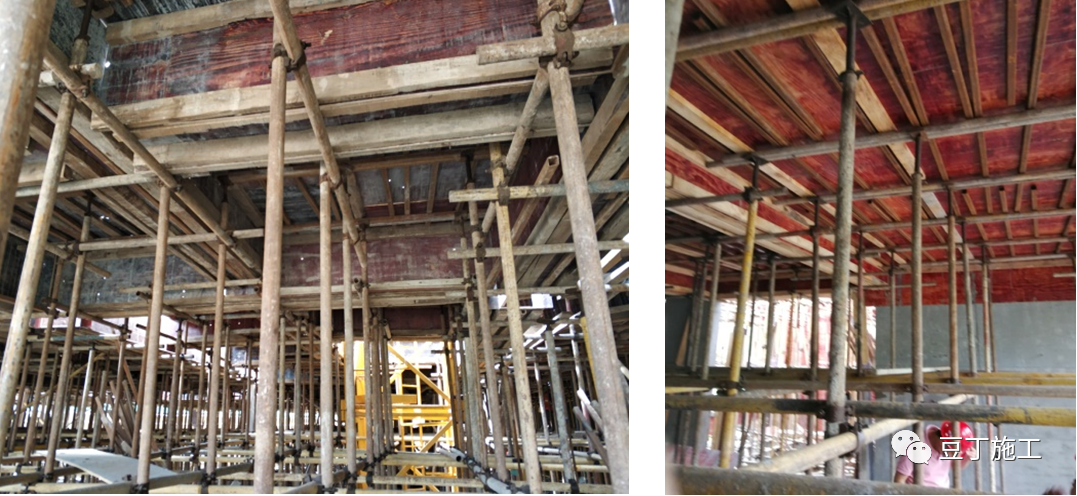

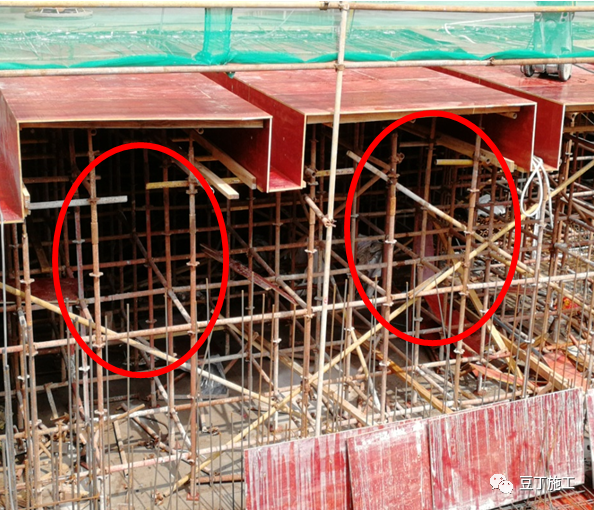

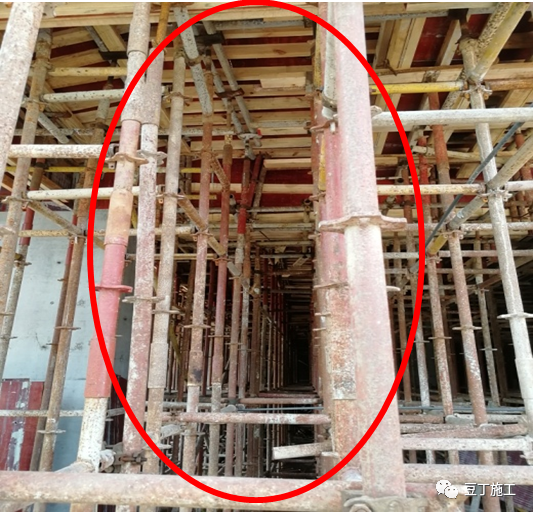

危大或超危模架、外架未按方案搭設,模架普遍存在的問題為立桿間距、步距未按方案實施,梁底立桿缺失,水平桿件缺失,頂托自由端超高,樓板主龍骨間距過大;外架存在的問題有基礎不牢或塌陷,立桿懸空,與內架拉結或拉結點缺失,立桿間距過大或缺失,或落地架落頂板無計算無回頂;以上問題現場與技術脫節,方案驗收流于形式。

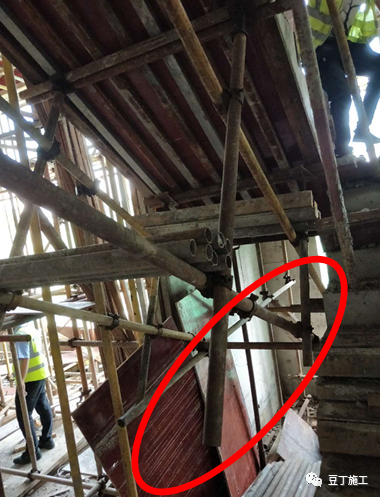

板底模架搭設不規范,架體缺失水平桿,梁側未按照方案設置對拉螺栓,梁下未按照方案設置立桿支撐等。

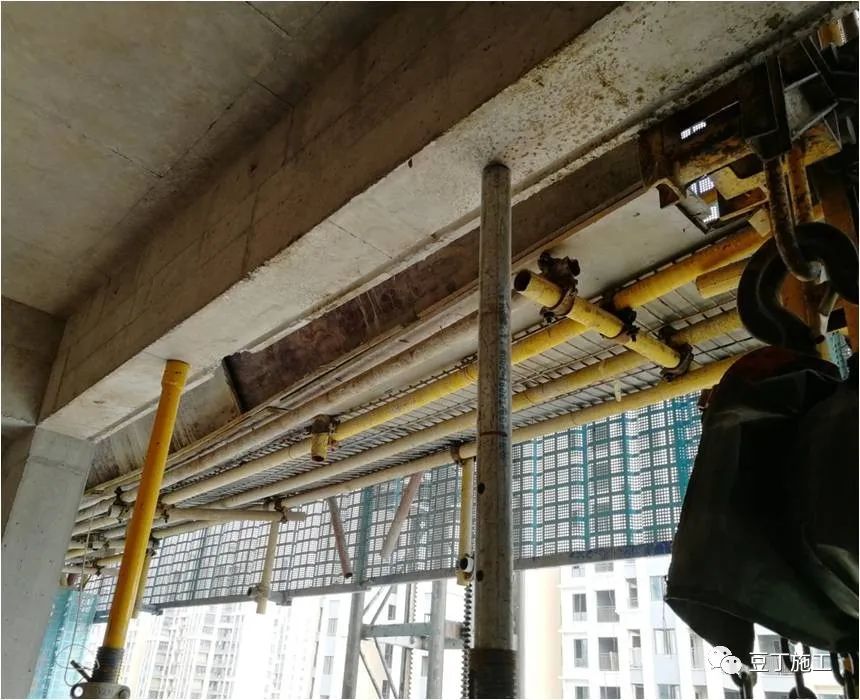

高大模板涉及地庫梁底模架立桿數量少、自由端高、無橫桿和板模架頂部支設隨意。
地庫柱帽采用扣件承載全部重量,方案為U拖承載;現場施工與方案不符。

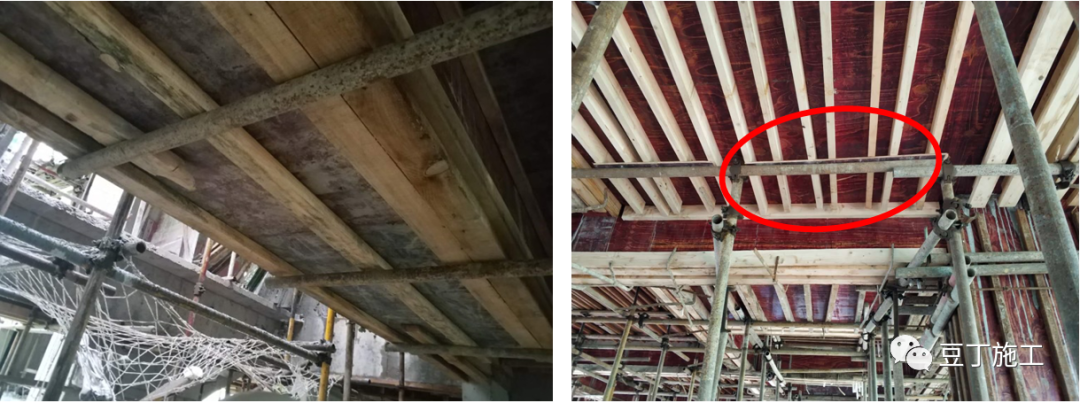

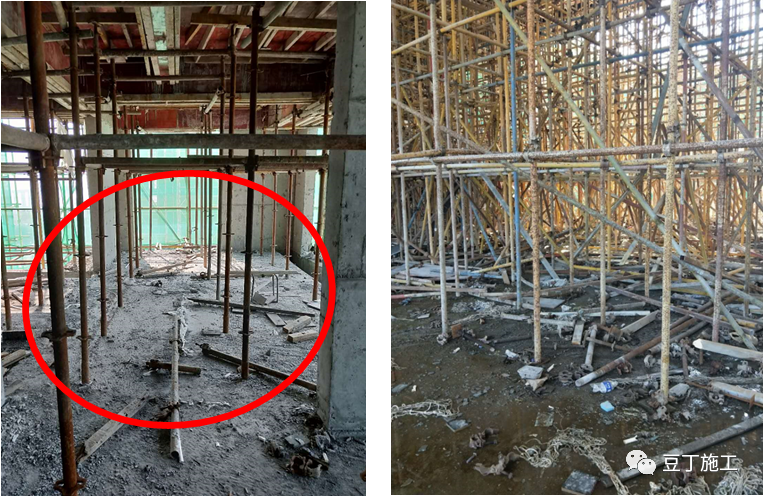

施工現場板底主龍骨為單鋼管。

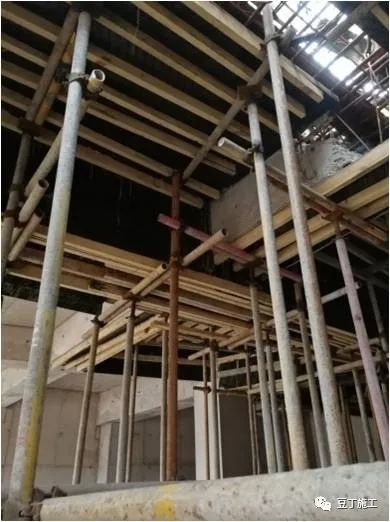

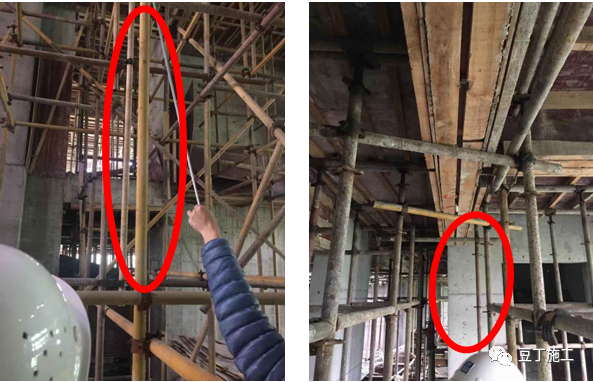

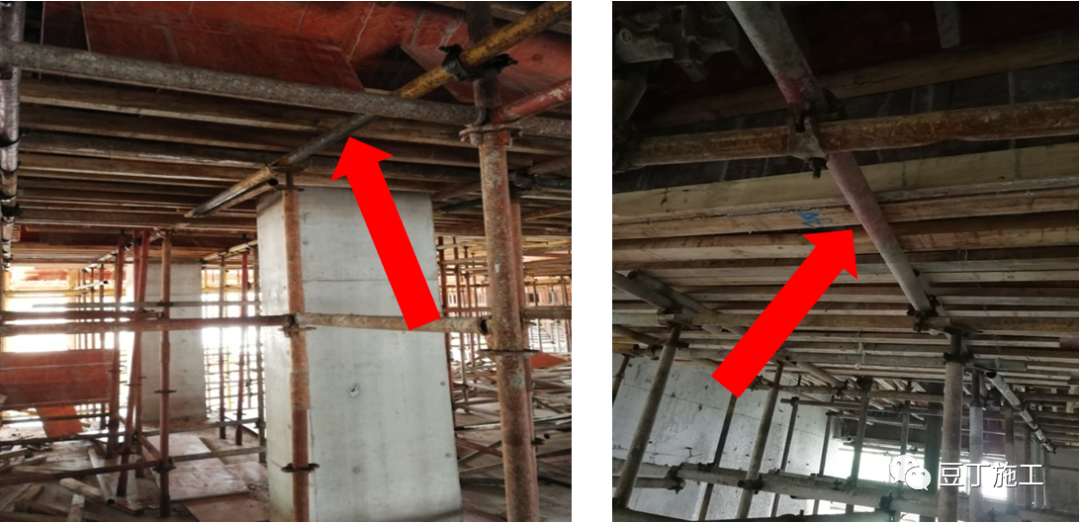

模架體系缺少一個方向或兩個方向頂部小橫桿,導致自由端超高;個別項目模架立桿部分懸空。

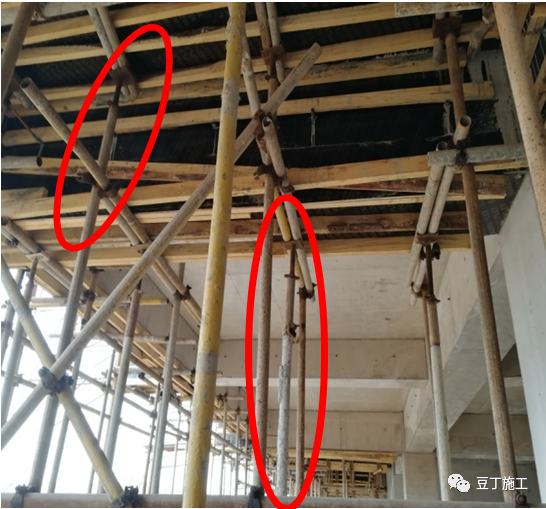

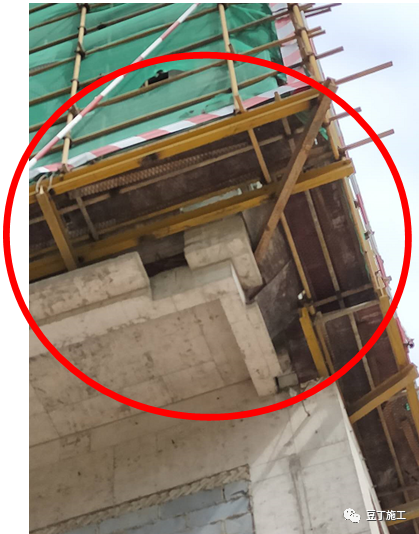

梁底立桿早拆,導致梁底主龍骨懸挑;板底主龍骨端部無固定措施,主龍骨懸挑,樓板下?lián)厦黠@。

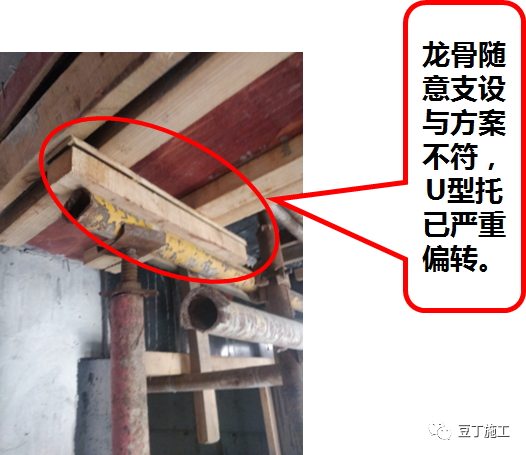

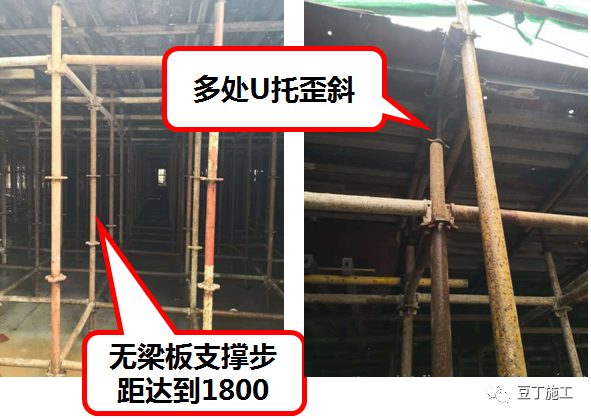

板底模架搭設不規范,架體缺失水平桿,步距過大,U托自由端長度超標、U托歪斜。

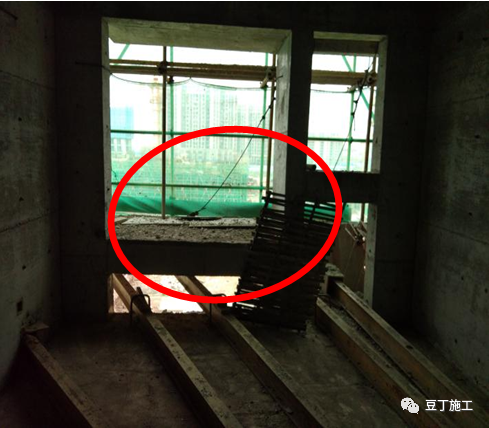

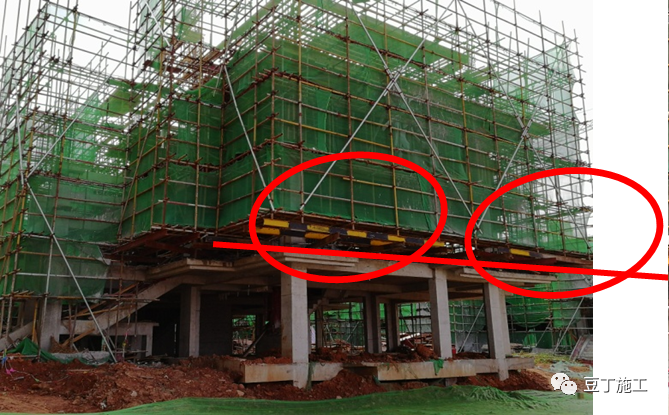

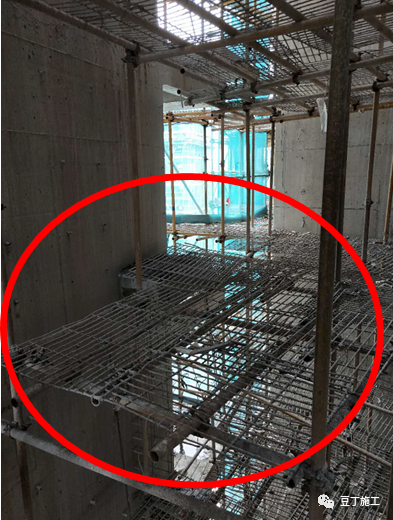

地下室頂板洞口支架回頂、后澆帶支撐架回頂措施不到位,違反板底支撐架保留規定。
輪扣架局部不合模數部位缺少橫桿連接。

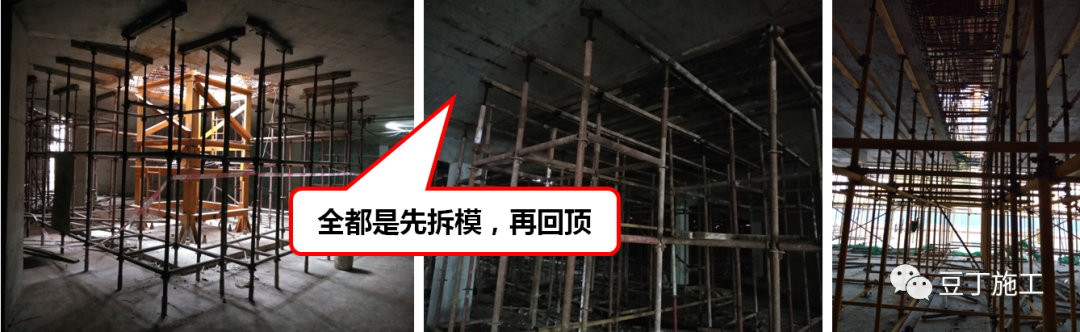

模板支撐架橫桿早拆。

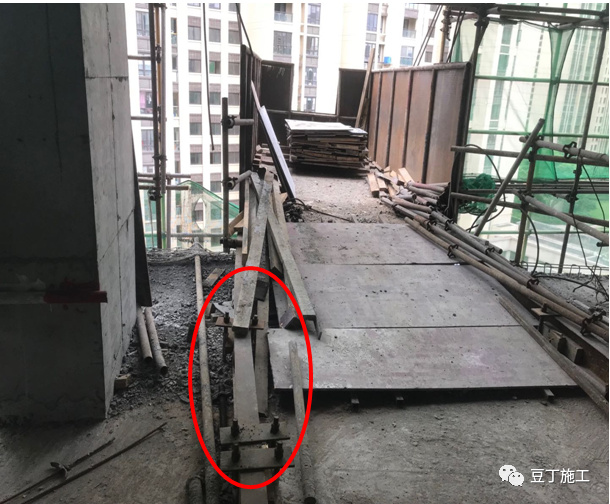

樓梯架體立桿未落地。

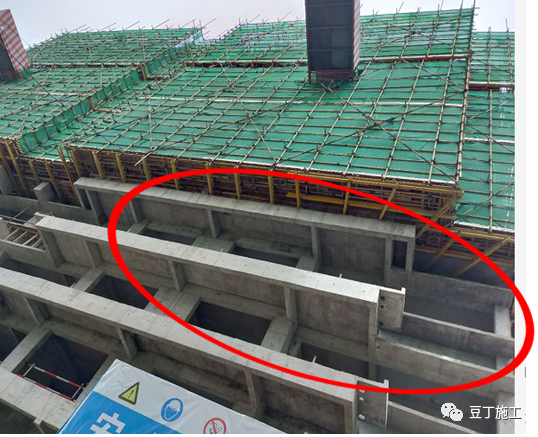

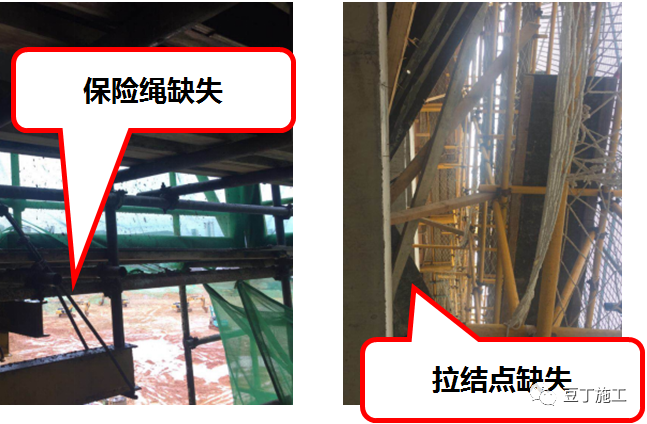

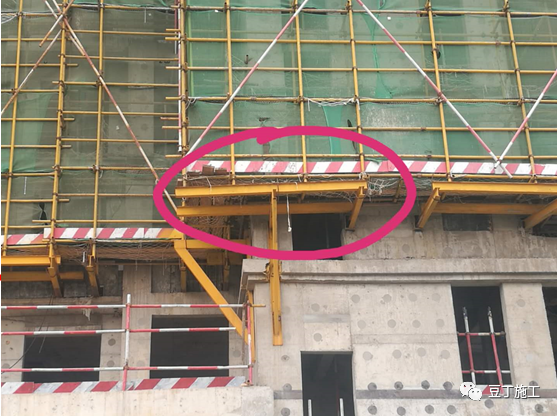

挑架局部聯梁懸挑過長,端部缺失保險繩卸荷,連梁傾斜。

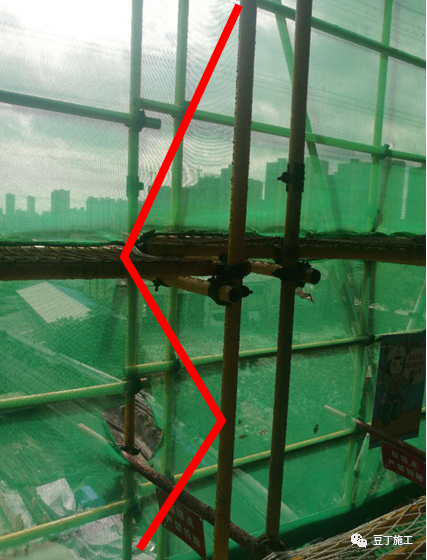

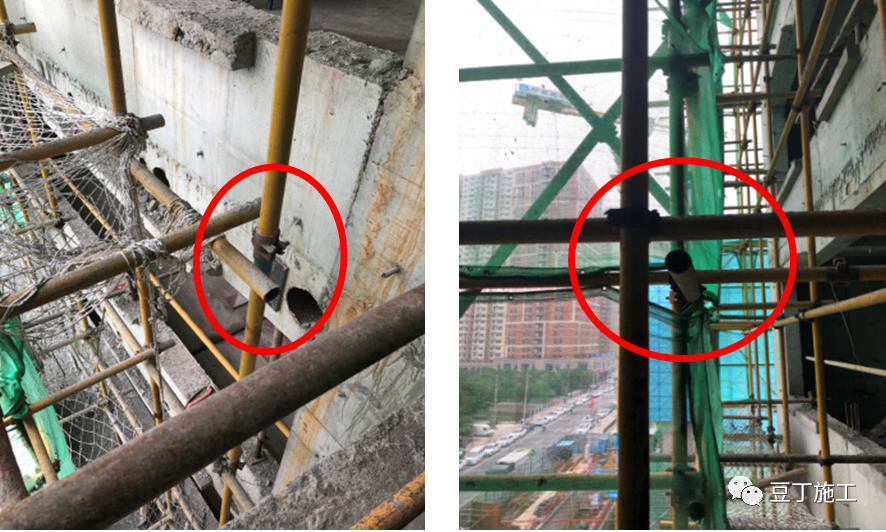

外架掃地桿缺失。
采光井位置外架立桿缺失。

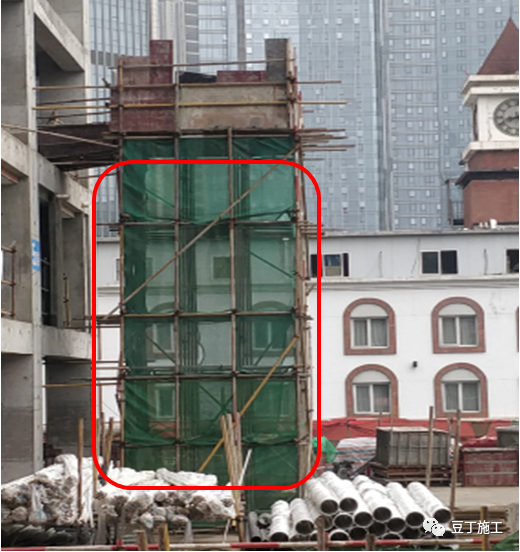

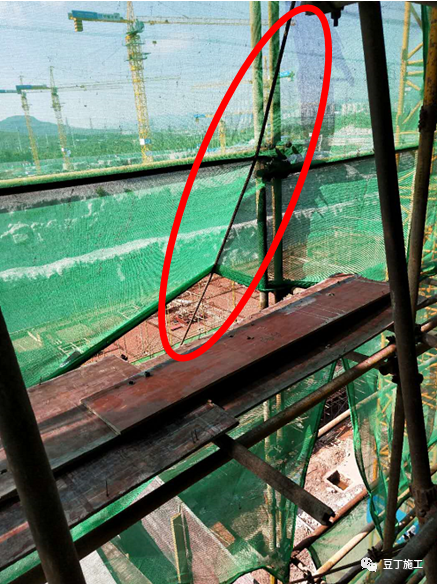

懸挑架搭設與方案不符、驗收流于形式。保險鋼絲繩未張緊或繩卡數量、位置不達標;懸挑工字鋼安裝不規范,連墻件與架體立桿、結構墻體連結不合規。
懸挑架位于懸挑部位,錨固段含懸挑部位,下部回頂缺失。
外架預留斷口位置未做加強處理。

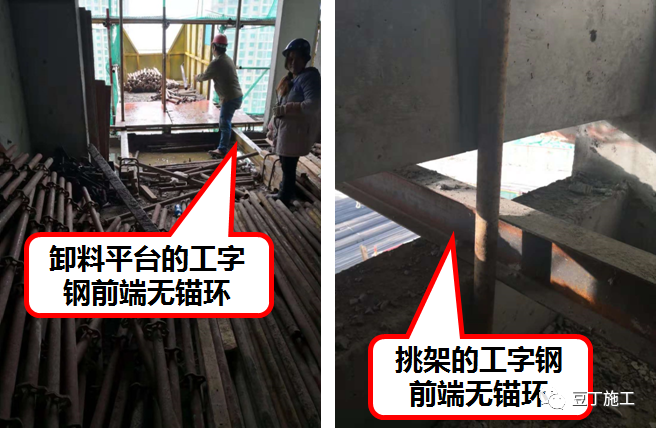

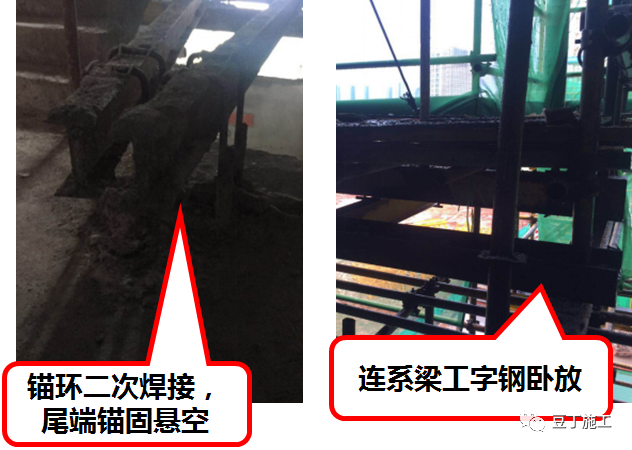

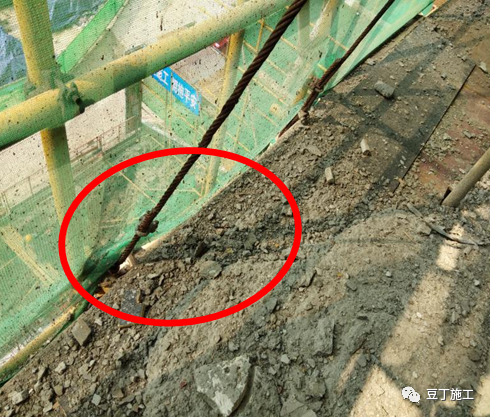

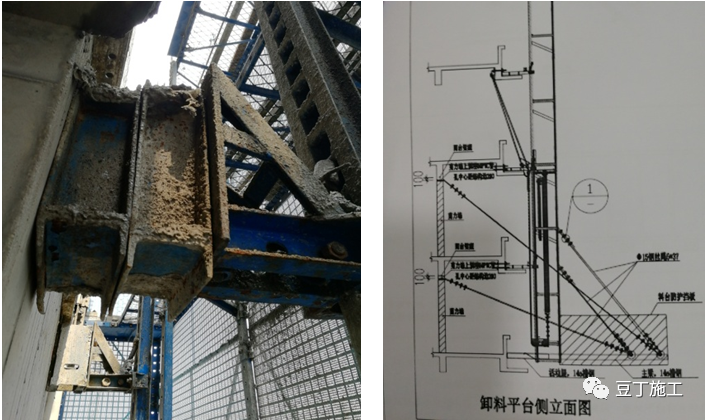

懸挑工字鋼錨固不牢固,擅自切割錨環,或錨環缺失。

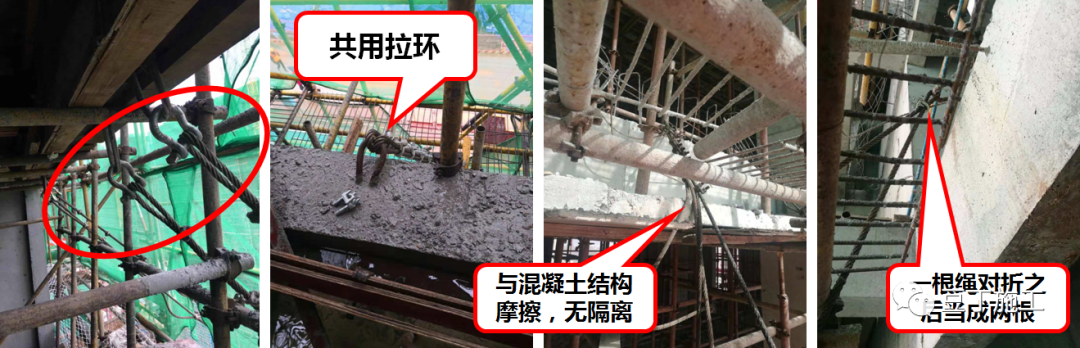

鋼絲繩使用不規范:采用卸扣和拉環拉結、共用拉環、用一根繩對折使用、與結構摩擦無隔離。
外防護架采用單排外架與模架體系拉結
懸挑架連墻件僅連接內排桿,懸挑工字鋼采用現場對接焊接長。
懸挑架扣件缺失。
懸挑工字鋼錨固不牢固,錨環缺失,或拉結點缺失,帶鋼絲繩卸荷部位保險繩缺失。

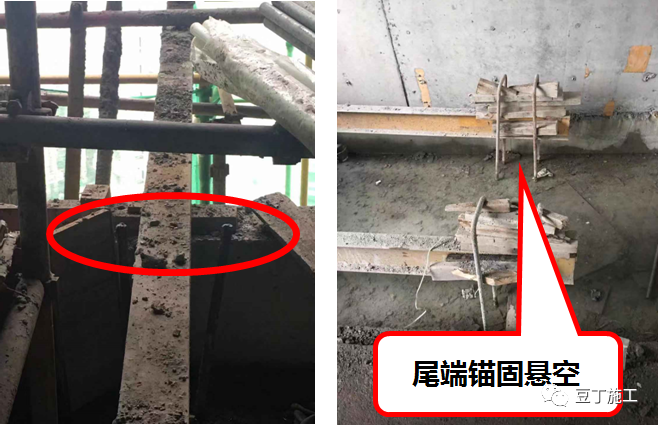

懸挑工字鋼錨固不牢固,有接長使用的工字鋼梁。

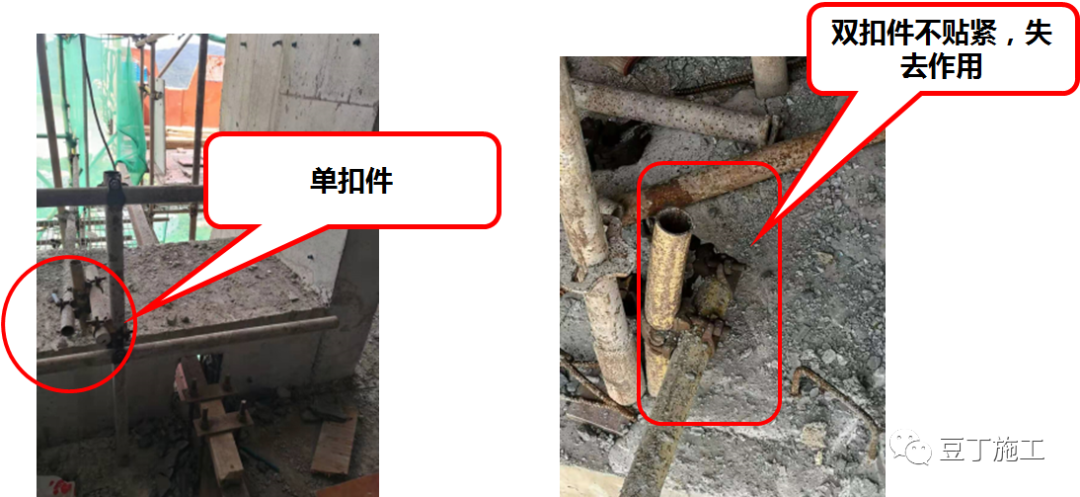

采用預埋短鋼管的連墻件,不按方案設置雙扣件,或雙扣件設置不合理。

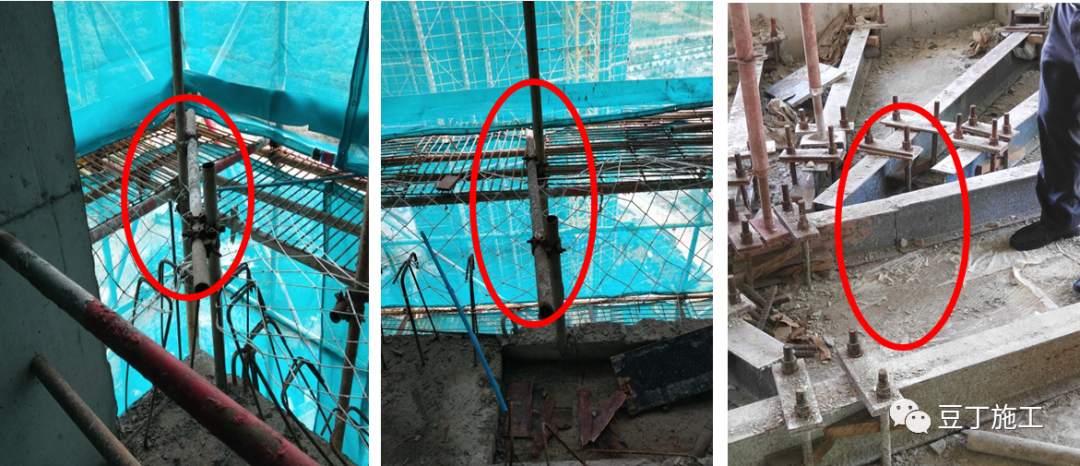

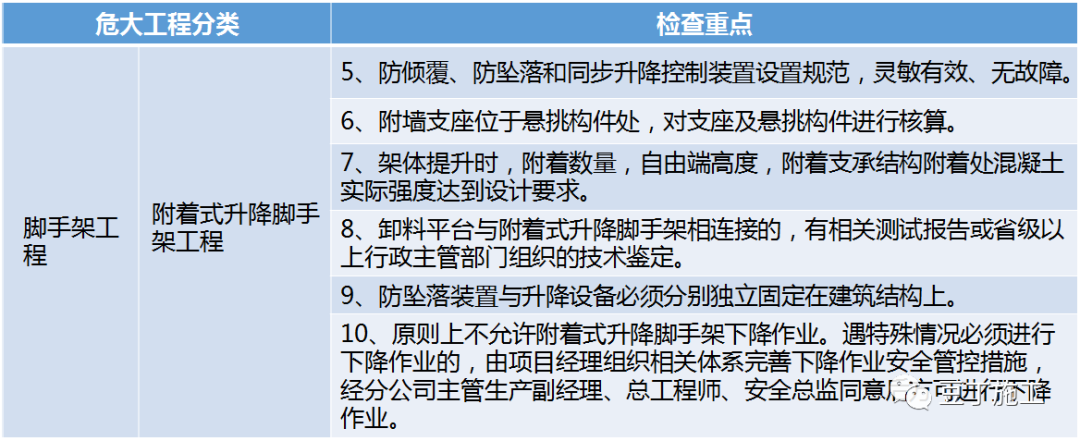

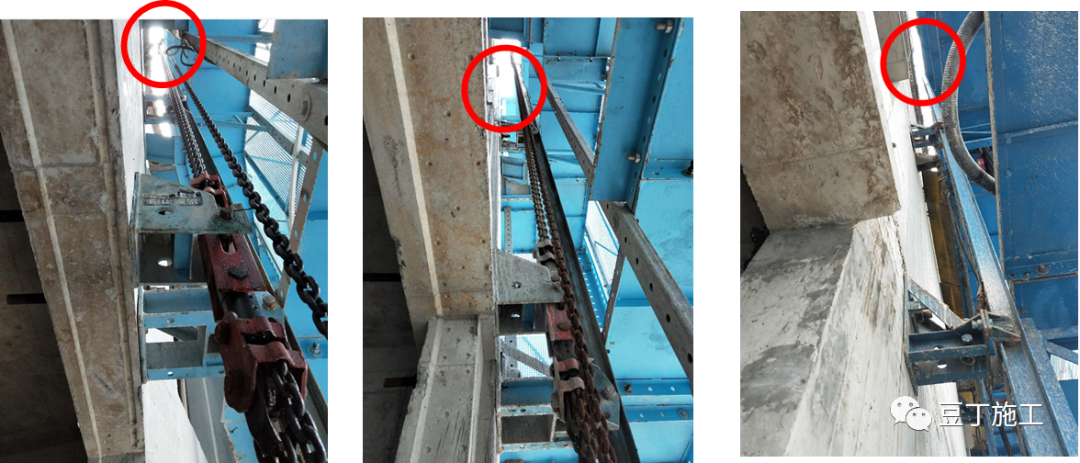

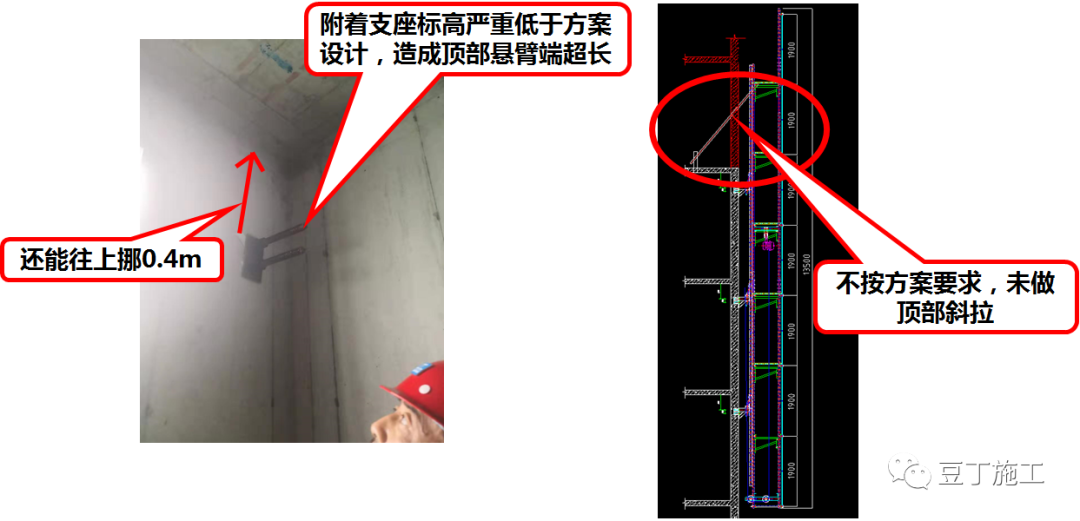

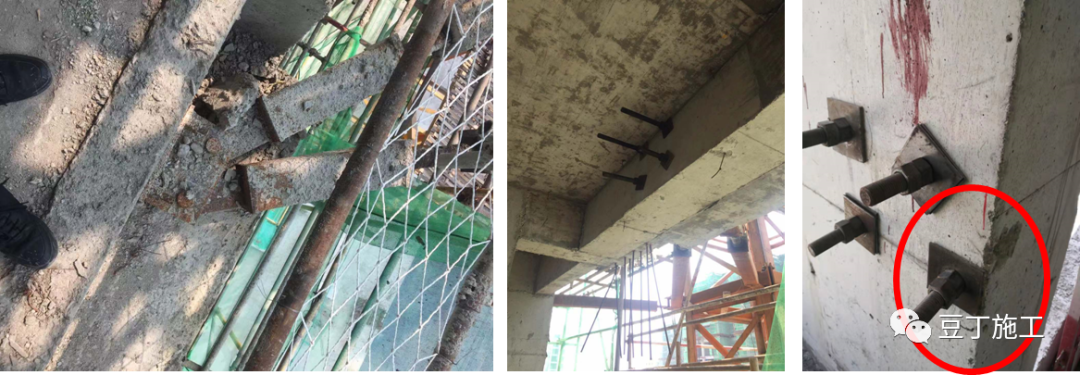

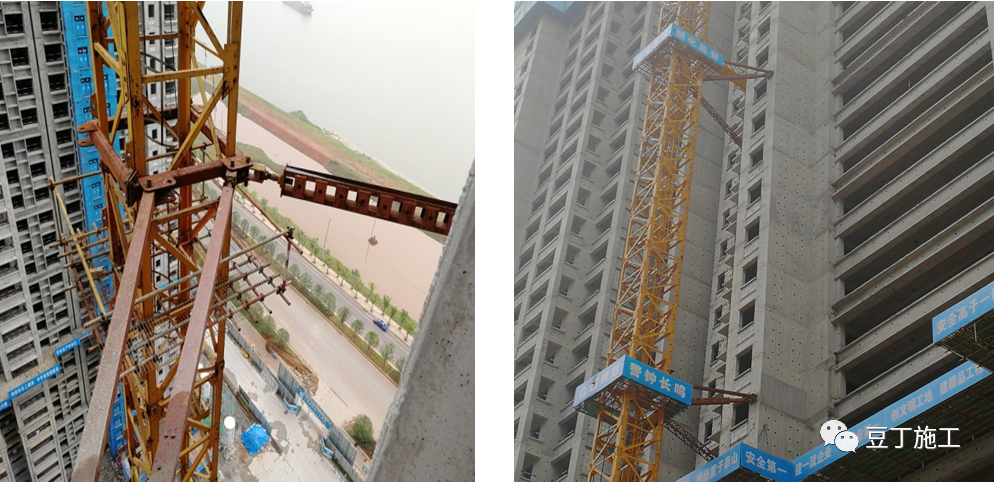

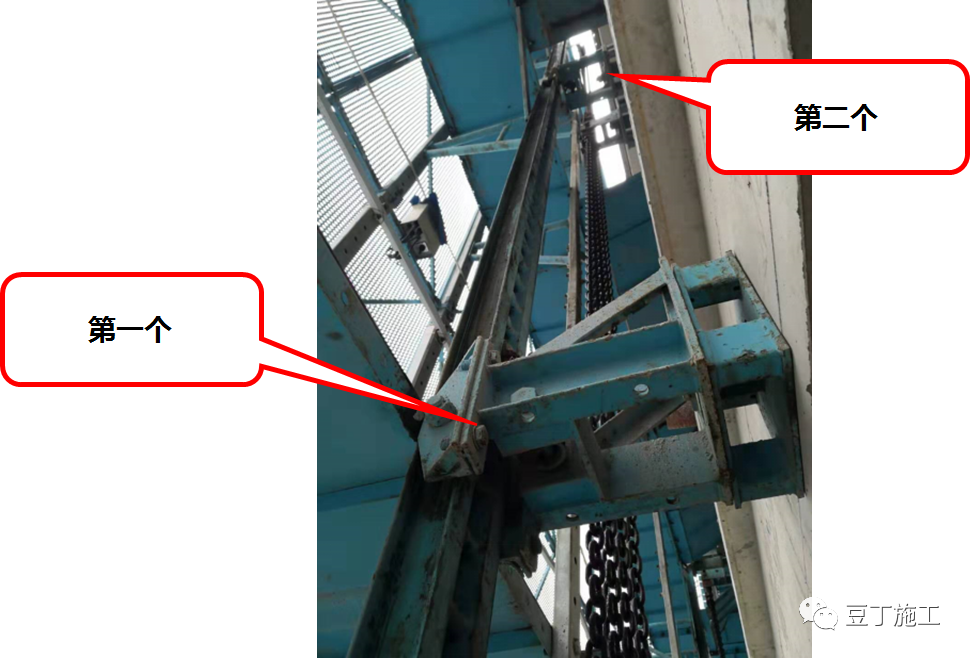

爬架附著支座尺寸有偏差,現場采用墊塊支設,造成螺栓受力情況與計算書不符;因未按方案施工,料臺軌道上拉點處結構拉裂;
爬架方案和方案交底對于升降機頂部的架體連接及加強措施均未明確,導致現場電梯頂部爬架變形,鋼管變形。
爬架最上一道附墻支座有缺失。

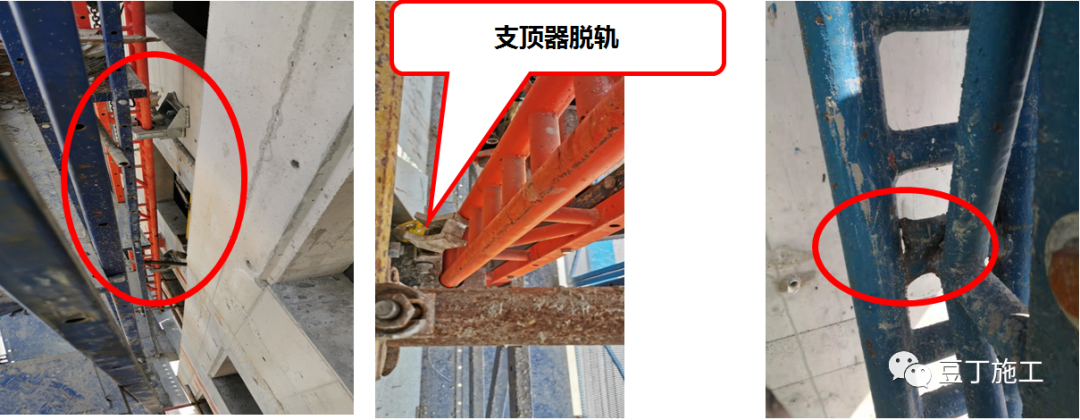

頂層局部缺失支座,支頂器安裝不規范,關鍵承重構件開裂;
爬架缺少頂部支座
卸料平臺類現場實施問題
卸料平臺安裝不穩固

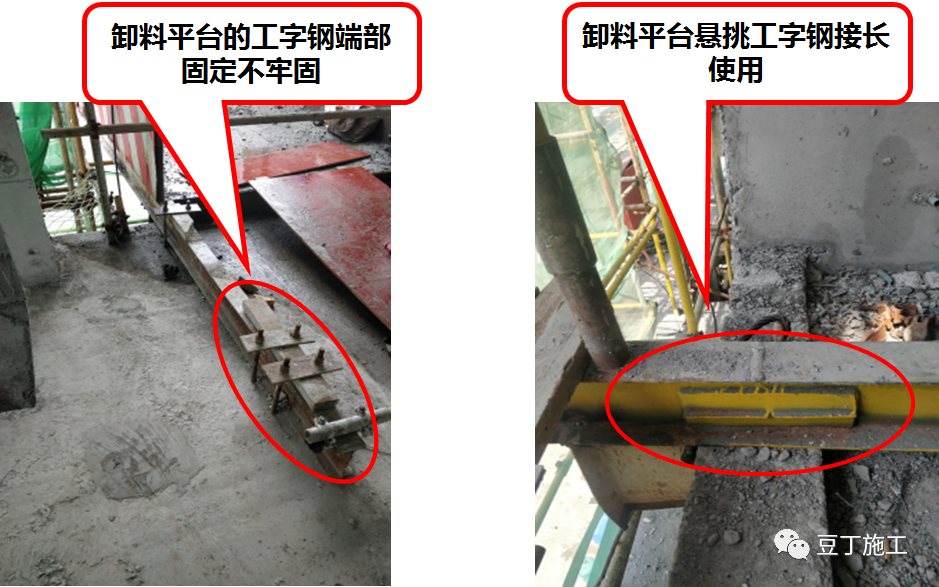

卸料平臺鋼絲直徑,方案計算21.5,現場采用15.5,且鋼絲繩與外架沖突。
卸料平臺鋼絲繩規格為18與方案20不符;方案中錨固長度為2.85米,現場錨固長度為1.8米;卸料平臺與陽臺交界處墊木方,導致陽臺受一部分力。
落地卸料平臺側面剪刀撐缺失

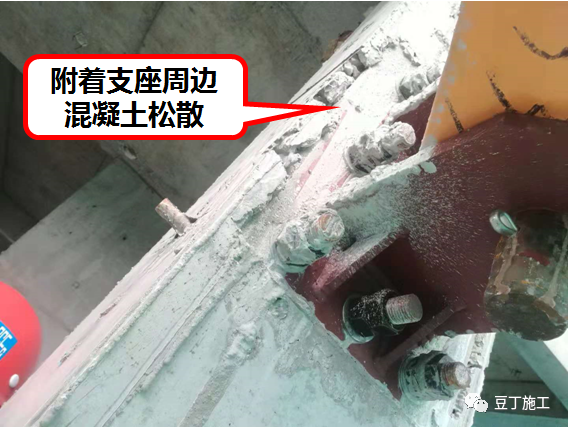

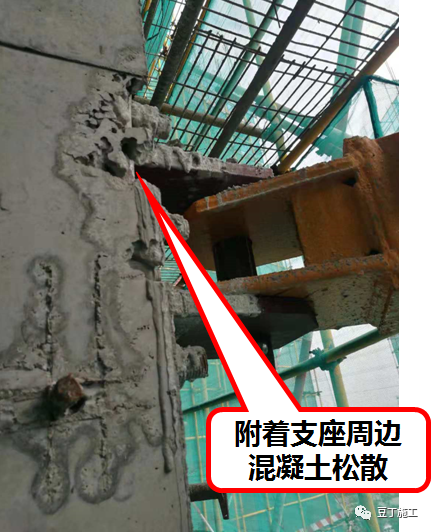

附著預埋螺桿數量與方案不符,方案為六根螺桿,實際為四根。附著螺栓邊緣混凝土太薄,不能有效固定附著支座
塔吊附著支座采用預埋式,該位置混凝土施工質量存在嚴重缺陷,造成握裹力不足,使塔吊運行存在安全風險。
現場塔吊附臂形式混亂,如方案及交底中顯示塔吊為角鋼格構式,方案驗收?qǐng)D片為槽鋼格構式,安全部驗收資料顯示符合方案要求;現場甚至出現同一層三肢附臂分別為角鋼格構、槽鋼格構、槽鋼對扣(或方管)的情況。
